都市計画道路 東志賀町線(水分橋)
事業紹介
事業概要

都市計画道路東志賀町線は、名古屋市中心部と豊山町、小牧市、犬山市など北部近隣市町を結ぶ幹線道路であり、第二次緊急輸送道路にも指定されている重要な路線です。
本事業は、庄内川に架かる水分橋の改築を含めた約910mの区間の道路拡幅整備を行うものであり、本整備により円滑な交通の確保を図ります。また、水分橋は昭和18年に築造された橋梁であるため、改築により耐震性を確保し、緊急輸送道路ネットワークの整備を図ります。
工事場所:北区東味鋺一丁目から守山区瀬古二丁目
工事延長:910m(うち、橋梁部分221m)
事業期間:平成30年度から令和16年度まで(予定)

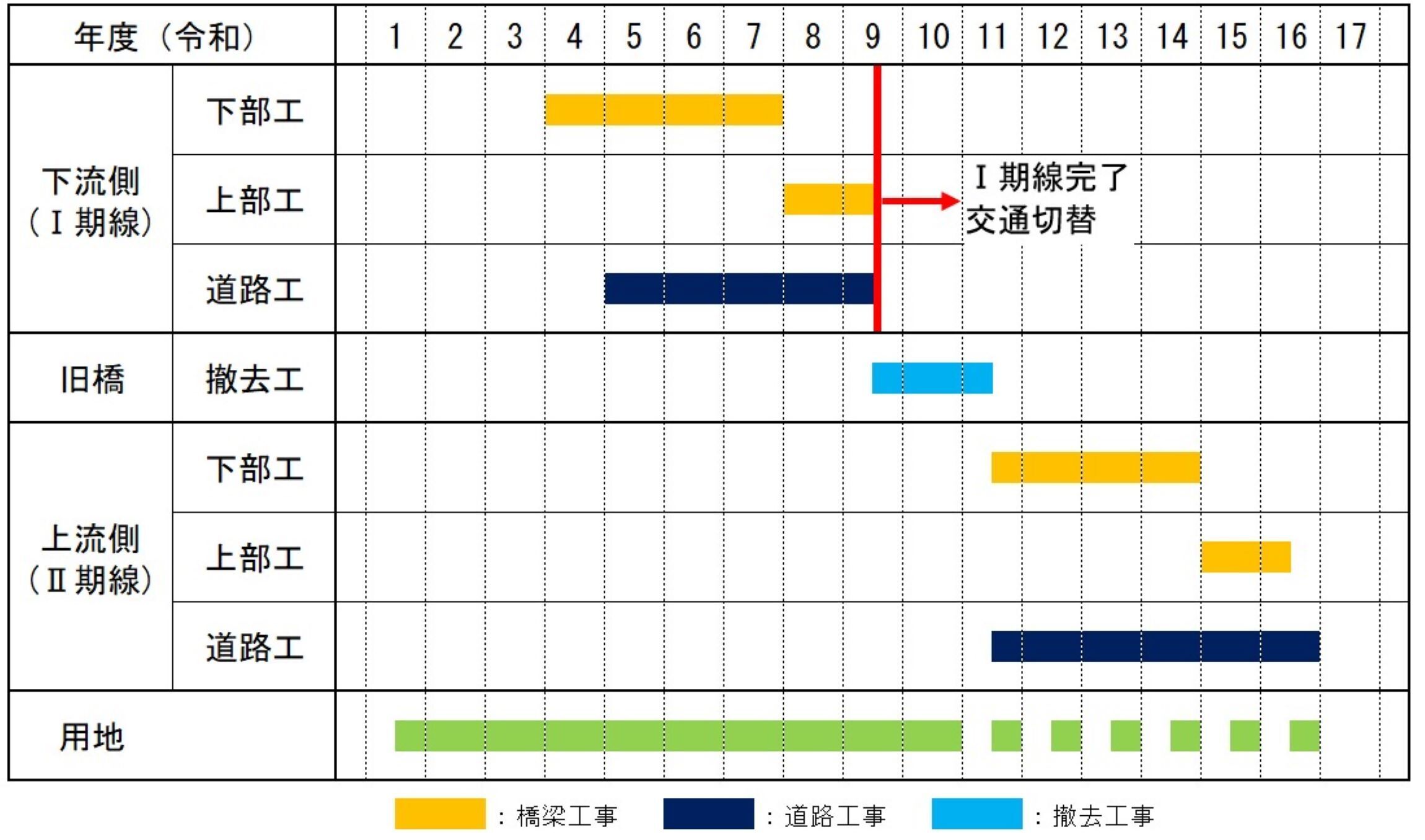

事業工程表(予定)

(注)本工程は計画のため、変更する場合があります
施工順序

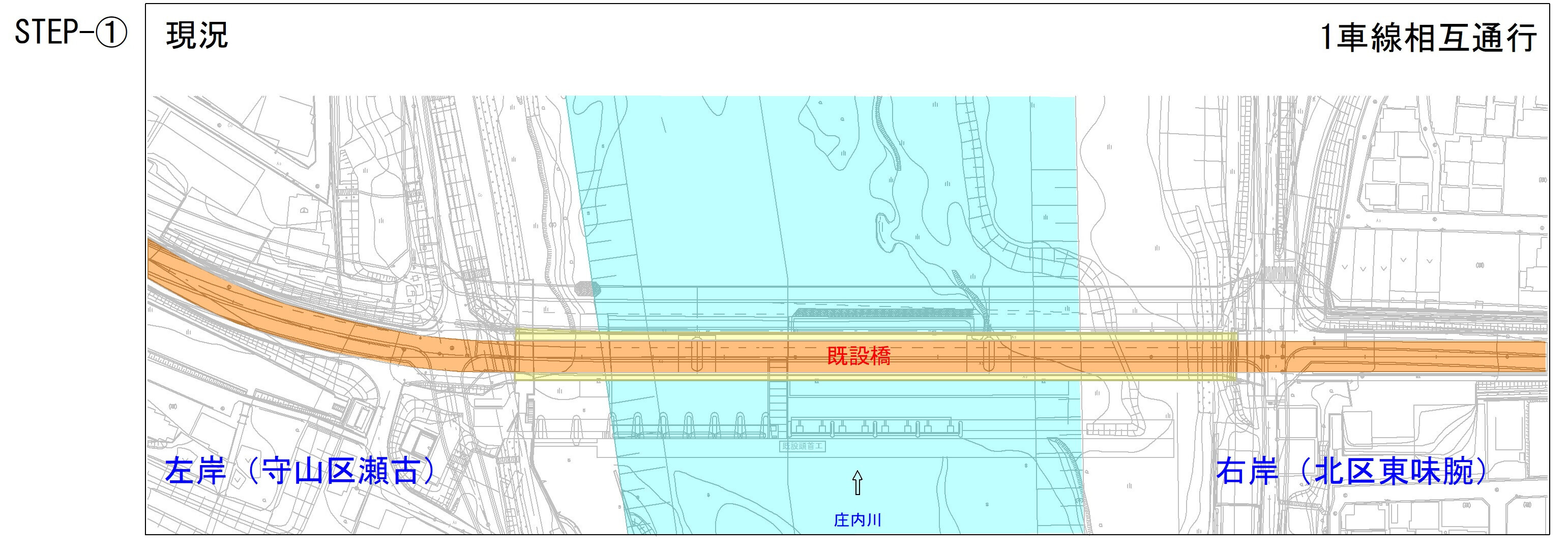

既設橋を供用しながら整備

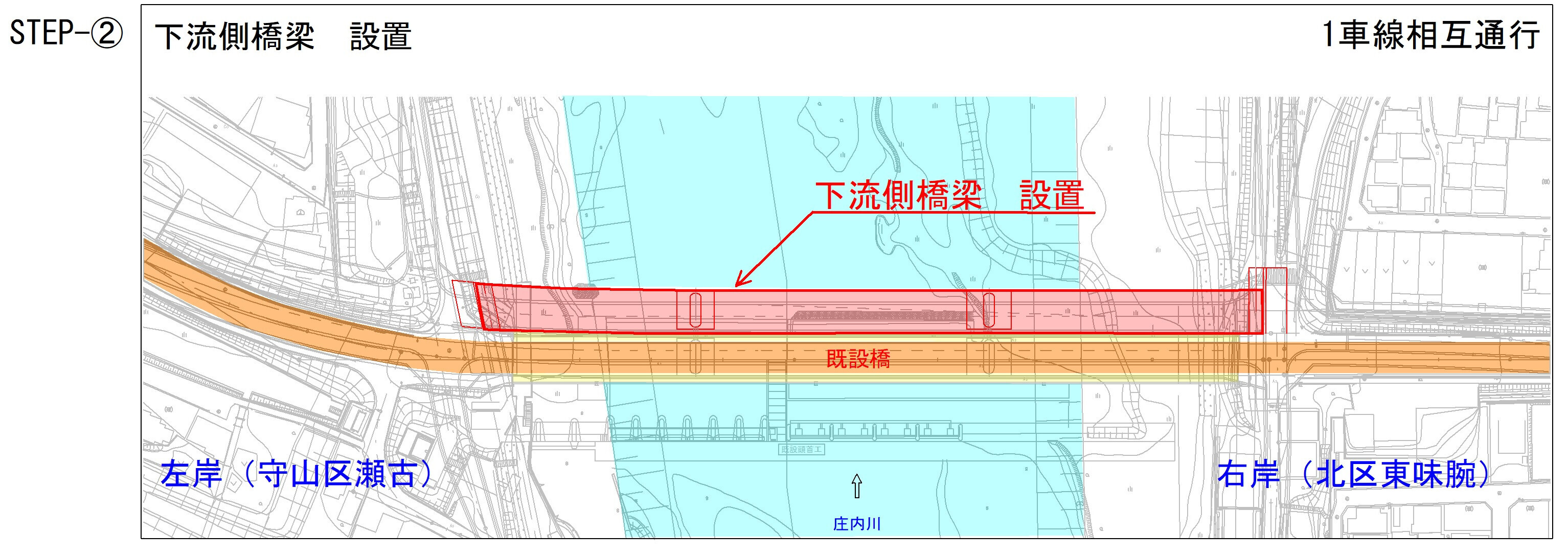

下流側に新しい橋の半断面分を施工

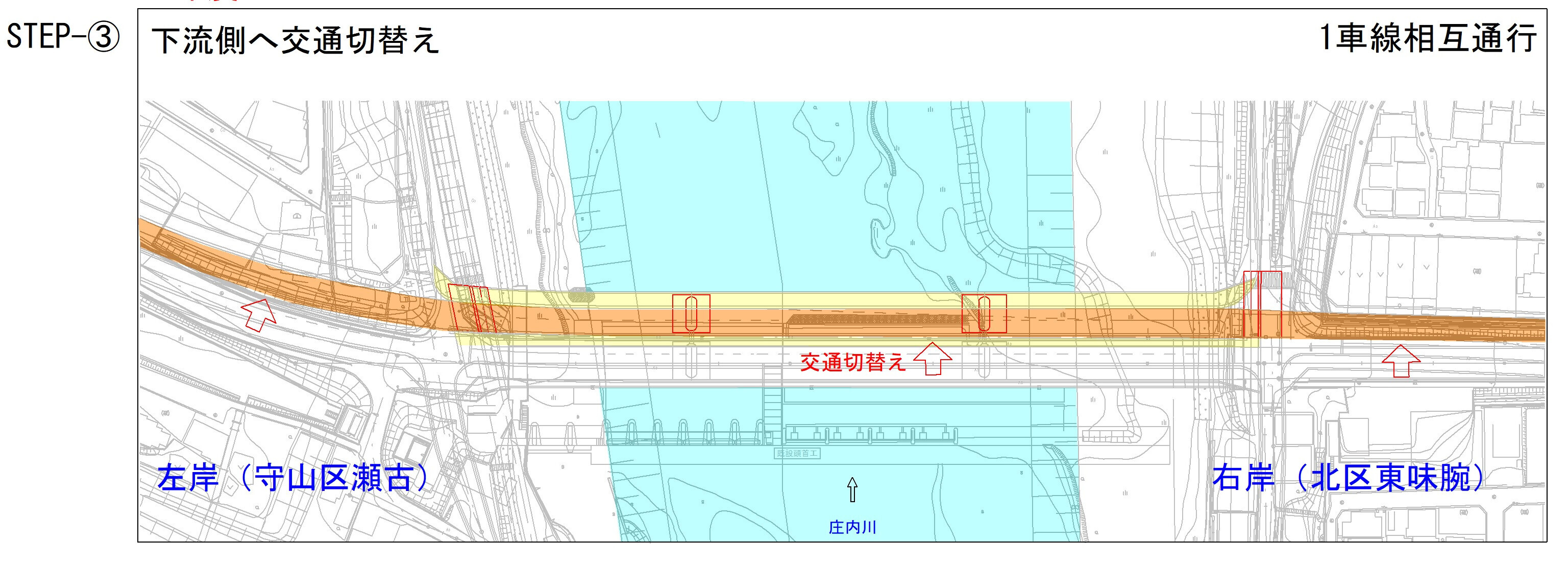

下流側に設置した橋に交通切替(橋梁の耐震化完了 令和9年度予定)

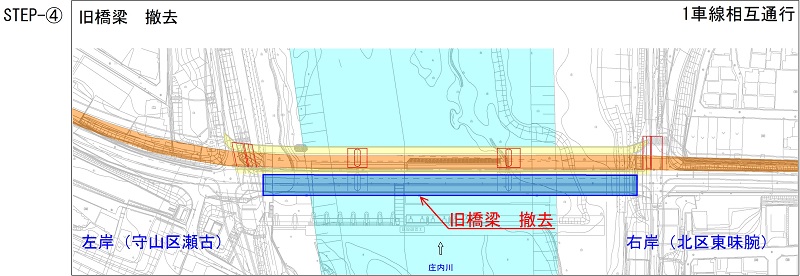

既設橋を撤去

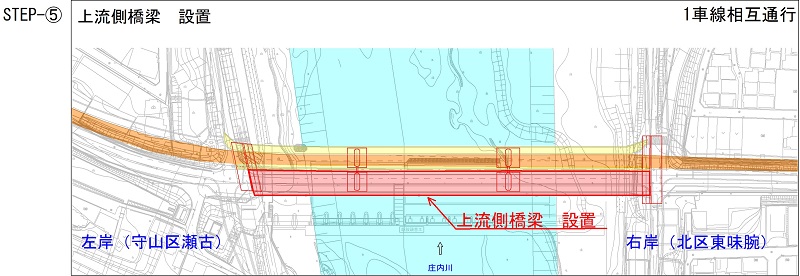

撤去した橋の位置に残り半断面分を施工

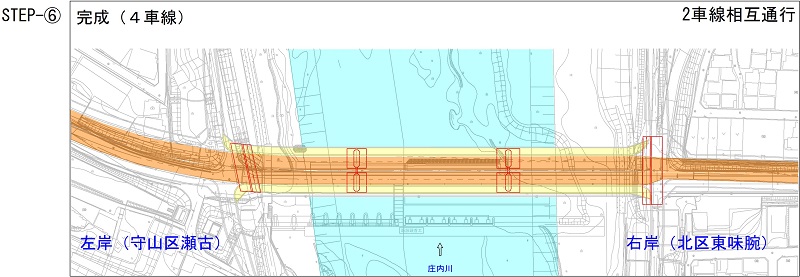

新しい橋に交通切替

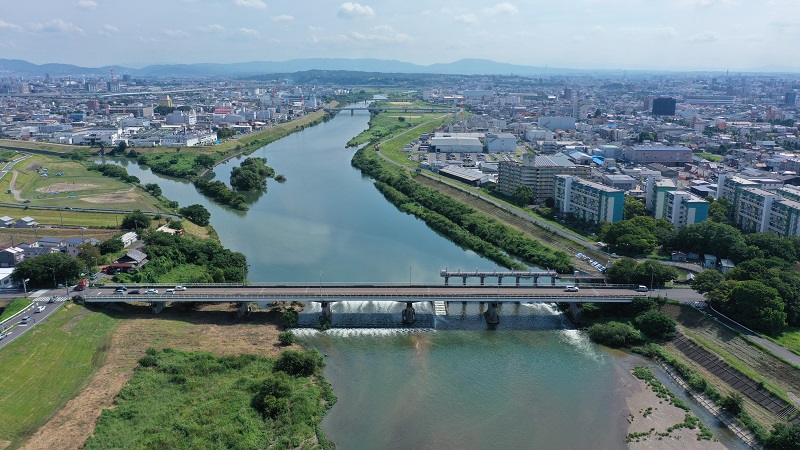

着手前

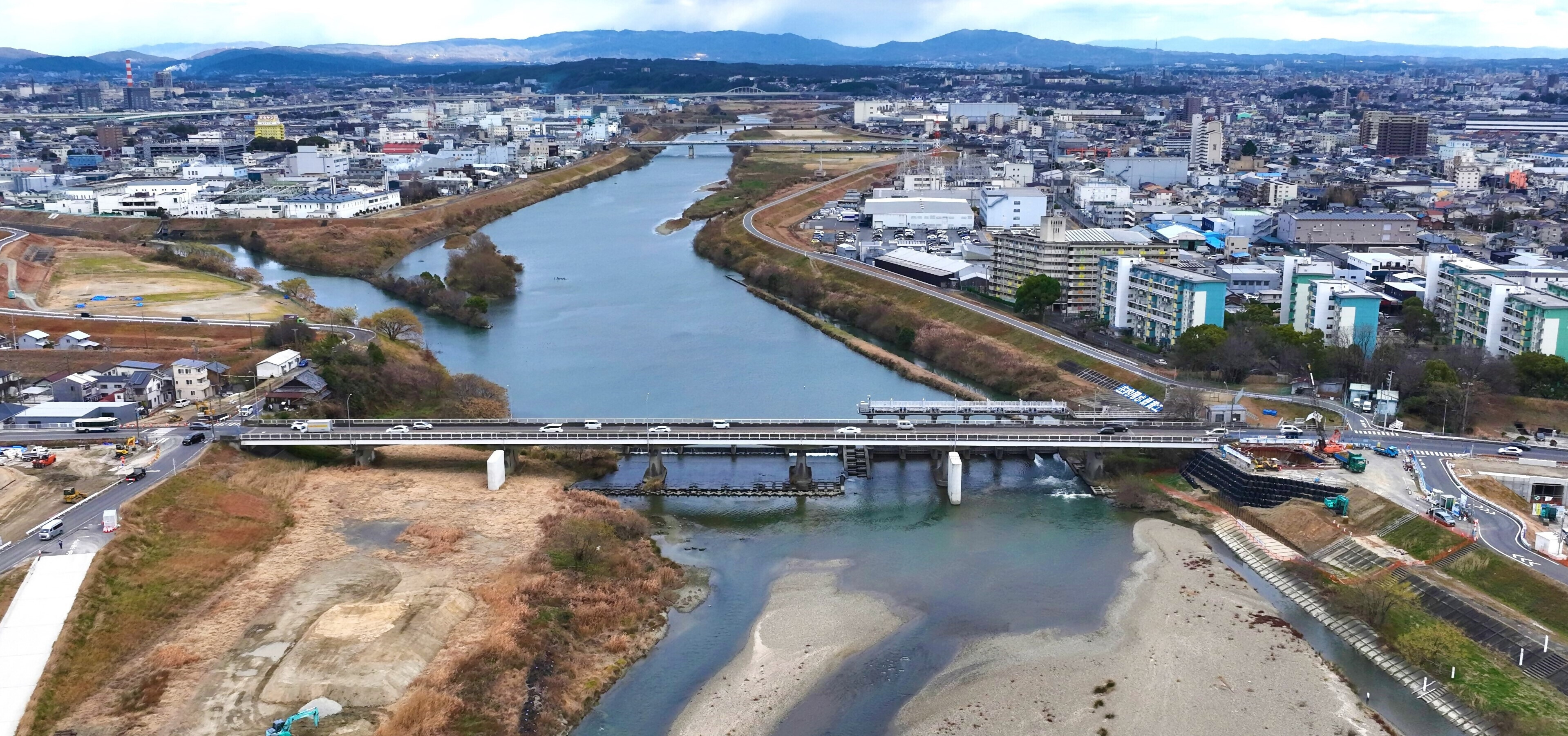

現在の状況
令和8年7月時点

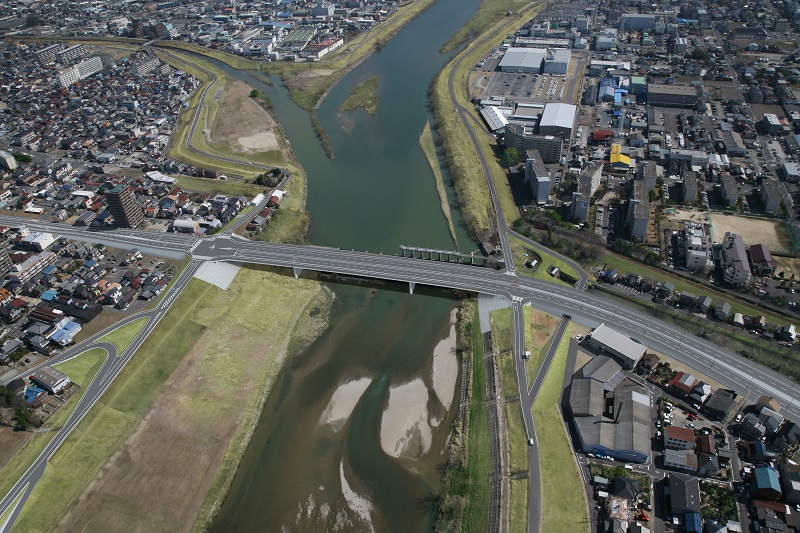

完成イメージ
