都市計画道路高田町線

Xでポスト
フェイスブックでシェア
ラインでシェア

ページID1010421  更新日 2025年10月17日

整備の目的

本路線は、市内中央部を横断している幹線道路の都市計画道路八熊線を起点とし、都市計画道路中根町線と交差して都市計画道路弦月宝生線までを結ぶ補助幹線道路です。
本路線を整備することにより、南北の道路ネットワークを形成することができます。
また、道路幅員を拡幅し、歩道を整備することで安全で快適な歩行者空間の確保に寄与するものです。

整備の状況

本路線の残事業区間は、約1740mです。その内、事業中は343mであり、第1工区としています。残りの未着手区間の約1400mの内、520mを第2工区とし、事業着手を目指しています。

第1工区

  • 事業場所 瑞穂区大喜新町4丁目~瑞穂区田光町3丁目
  • 事業延長 343m、幅員 14.54m~17m
  • 事業期間 平成28年度から令和4年度まで(予定)

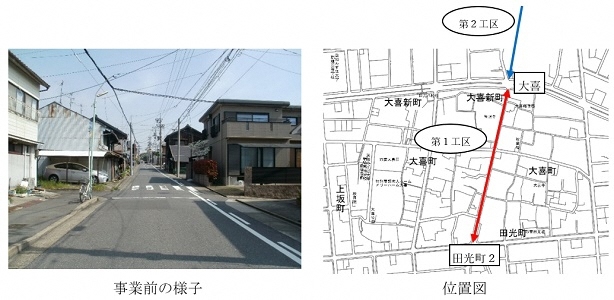

写真:第1工区 事業前の様子及び位置図

第2工区

  • 事業場所 瑞穂区北原町1丁目~瑞穂区豊岡通1丁目
  • 事業延長 508m、幅員 18m
  • 事業期間 令和2年度から令和9年度まで(予定)

写真:第2工区 事業前の様子及び位置図
